12月19日,重庆医科大学附属永川医院兴龙湖院区新增容量16150千伏安顺利投运,主体工程已全面完工,预计今年底实现部分科室搬迁投用,该院区投用后将大幅提升渝西区域医疗与教学服务能力。为保障这一民生工程顺利运营,国网重庆永川供电公司提前介入、全程跟进,以定制化供电服务筑牢电力保障防线。
据悉,兴龙湖院区占地174亩,涵盖医疗业务综合大楼、行政办公区及教学区三大核心区域,其中医疗用房约16万平方米,编制床位1200张;教学用房面积超6万平方米,可容纳2000-3000名学生。作为该院继萱花院区、大安院区(渝西区域应急医院)后的又一重要布局,该项目是渝西区域卫生健康高地建设的关键节点,解决“床位紧张、设施落后”的痛点,满足群众对高品质医疗服务的需求。
医院属于重要用电客户,对供电可靠性有着极高要求。早在2023年3月30日医院申请增容15400千伏安,后因能源站涉及到的用电设备容量发生变更,于2025年9月2日再次申请变更增容容量至16150千伏安。国网重庆永川供电公司接到申请后,立即启动营销前置服务机制,安排专人深入现场,详细摸排客户用电时间、负荷特性等核心需求,建立全流程服务台账。

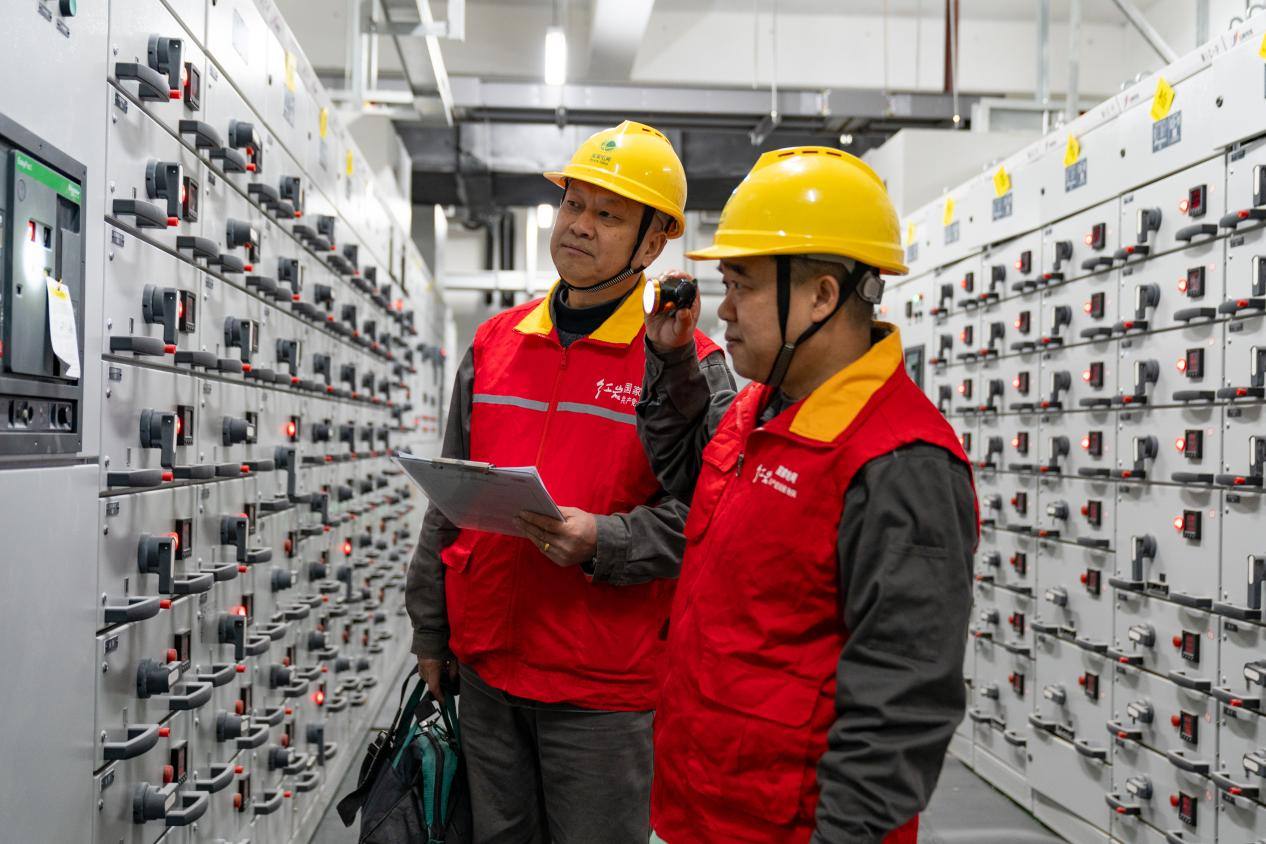

▲电力人员对医院配电设备进行检测
在院区工程施工期间,国家电网重庆电力(永川)红岩共产党员服务队队员全程跟踪建设进度,定期开展用电设施中间检查,及时发现并协助整改线路敷设、设备安装等环节的安全隐患。针对医院分期投运的特点,创新服务模式,营销部门主动牵头,协同运检、设计等多专业组建服务专班,精准高效完成客户设计图纸审核工作,大幅缩短前期流程耗时。
2025年1月24日,春节前夕顺利完成2台1250千伏安变压器及外线投运,及时保障了医院内部学生公寓的用电需求;6月17日,再次完成中心配电室4台1600千伏安和2台2000千伏安变压器投运,为医疗业务区域前期调试提供稳定电力支撑。在供电公司的全力协助下,能源站的1台1250千伏安和1台2000千伏安变压器于12月19日完成投运,满足了医院前期空调等的调试需要。
“从增容申请到分期投运,供电公司的服务全程高效、精准对接。”该院相关负责人表达感谢。国网重庆永川供电公司营销部负责人表示,将持续跟进院区后续用电需求,常态化开展用电安全检查,确保医院电力供应万无一失,服务护航民生福祉。
(杨思琪 赖小龙)
